Vernieuwen ligplaatsen
Marrekrite zit middenin een enorme vervangingsoperatie waarbij al onze voorzieningen duurzaam worden herbouwd. Een stevige klus waarmee we rond 2030 klaar hopen te zijn.
Het moment van uitvoering is afhankelijk van de planning van de aannemer, het weer en andere (onvoorziene) omstandigheden. Tijdens de werkzaamheden is het vaak niet mogelijk om van de betreffende ligplaats(en) gebruik te maken.
In het volgende overzicht (pdf te openen via de link) vindt u waar we in 2025 aan het werk gaan: Werkzaamheden 2025.
U kunt alle werkzaamheden ook terugvinden op onze websitekaart. Zodra een ligplaats niet toegankelijk is vanwege werkzaamheden, zetten wij deze als ‘gestremd’ op onze websitekaart, zo bent u altijd op de hoogte van de laatste wijzigingen.

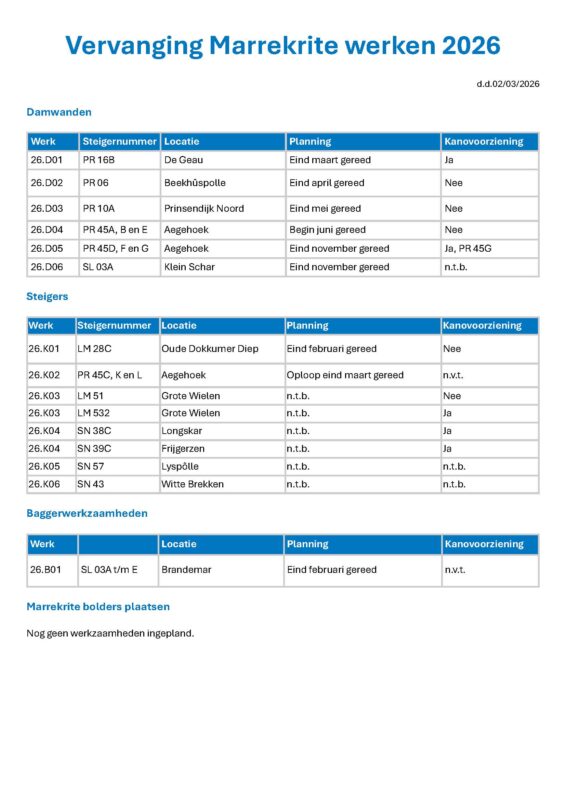

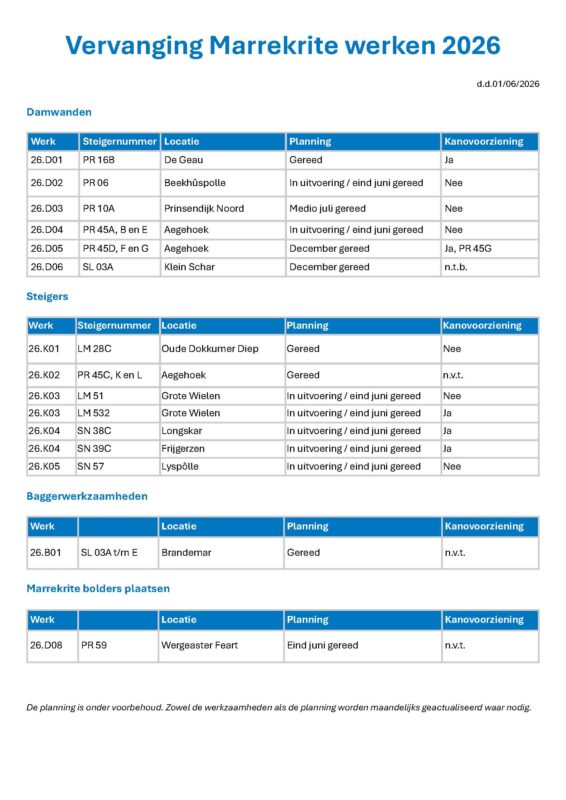

Met het oog op de planning en het budget voor 2025 verwachten we geen extra projecten uit te voeren. We zijn inmiddels gestart met de planning en voorbereiding voor 2026.
